Stadshagen

När Stadshagen i Stockholm utvecklas är det vi på Veidekke som står för infrastrukturen. Just nu förbereder vi för framtida bostäder, kontor och skolor med nya ledningar och gator.

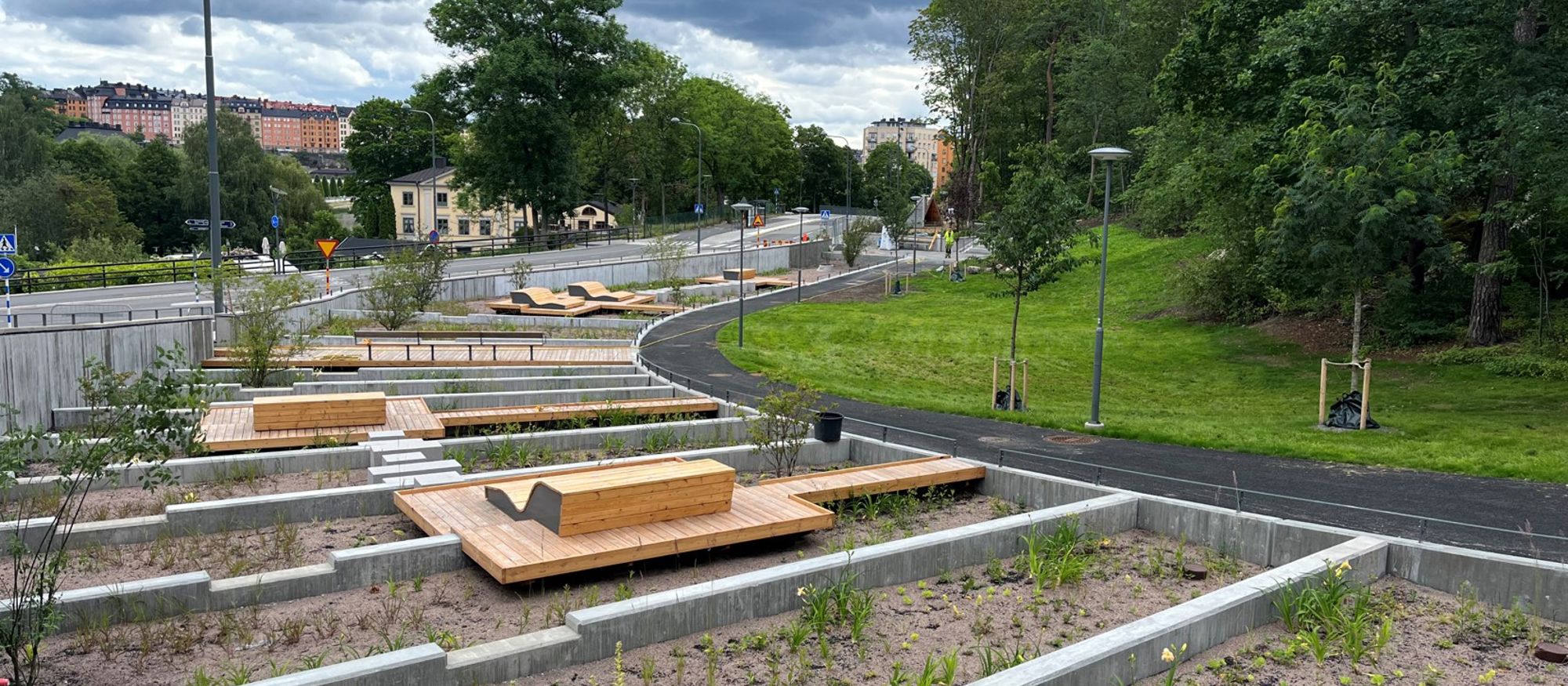

Nyanlagd offentlig utomhusmiljö med gräsmatta, cykelvägar och sittbänkar i en sluttning

Kund

Stockholms stad

Tidsram

2021–2026

Plats

Stockholm

Omfattning

Gator och gångstråk, VA, fjärrvärme och kabelschakt samt anläggning av park och torg i den upprustade stadsdelen

Projekttyp

Infrastrukturprojekt – väg & gatuarbeten

Kontraktsform

Utförandeentreprenad

Värde

208 Mkr

Infrastruktur för stadsomvandling

Stadshagen i Stockholm omvandlas just nu till en tätare och bättre integrerad stadsdel med många nya bostäder.

Utvecklingen av stadsdelen kräver också ny och upprustad infrastruktur. Här spelar vi på Veidekke en viktig i roll i att förbereda det framtida området med nya ledningar, gator och utforma områdena runt omkring, som torg och parker.

Vi utför nu omfattande infrastruktur- och anläggningsarbeten i det femåriga projektet för Stockholms stad.

Utförandeentreprenad

I Veidekkes uppdrag, som är en utförandeentreprenad, ingår:

  • Vatten, avlopp och andra ledningar i området
  • Anläggning av Mariedalsparken med murar, lekutrustning, växter och dagvattenanläggning
  • Nytt torg, Treuddstorget, i korsningen Sankt: Göransgatan/Mariedalsvägen

Vi är också samordningsansvariga så att infrastrukturen är synkad med alla nybyggnadsprojekt i området.

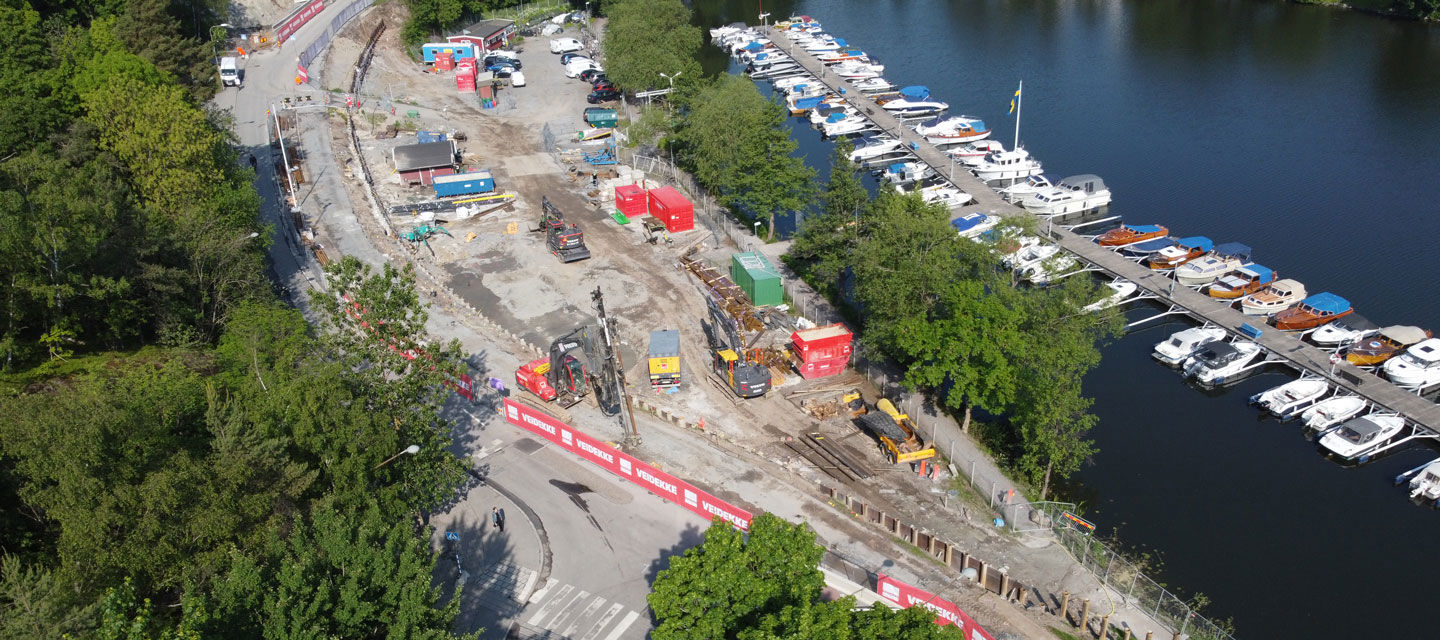

Drönarbild över strandkant med båtar och en byggetablering på sommaren.

I området kring Hornsberg Strand på Kungsholmen utför vi ett omfattande anläggningsprojekt med ledningsomläggning, ombyggnad av gator, nya stödmurar samt finplanering i en hårt trafikerad innerstadsmiljö.

Kritiskt med samordning och framkomlighet

Just samordningen med andra aktörer som bygger samtidigt är en stor utmaning som kräver noggrann planering och kommunikation.

En annan daglig utmaning i projektet är att säkerställa att trafik, gångtrafikanter och cyklister kan röra sig fritt under byggtiden.

Mot avslut 2026

Den första huvuddelen av projektet, som innefattar Hornsbergs strand och området längs vattnet, färdigställdes och överlämnades till staden i juli 2024.

Just nu pågår den andra och sista huvuddelen, där vi utför både vatten- och avloppsarbeten samt andra infrastrukturarbeten längs Sankt Göransgatan. Betongarbetena avslutades våren 2024. Nu pågår markarbeten.

Projektet ska vara klart i slutet av 2026.

Kontakta oss

Projektet i siffror

4900 m

Vatten, dagvatten och avloppsledningar

6400 m2

Parkyta och gräsytor

750 m2

Torgyta

550 m

Platsgjutna murar

22000 m2

Gator, gång- och cykelstråk

500 m

Schakt för regionskabel

1700 m

Kabelschakt för el

1600 m

Kabelschakt för opto

800 m

Schakt för fjärrvärme

170 m

Schakt för fjärrkyla

5000 m3

Losshållning berg

40 m

Hammarborrning av dagvatten ledning
